Cómo Entender un Estimado de Costos de Construcción en Puerto Rico

ESTIMADOS DE COSTOS

Por Derek Torres, AIA | Redefine Architects

4/22/20266 min read

Muchos estimados de costos en Puerto Rico subestiman el costo real entre 15% y 30%. La razón: omiten componentes críticos que parecen menores hasta que la obra los necesita.

Si eres dueño que recibió un estimado o contratista que está armando uno, este artículo te explica los componentes esenciales, los errores más comunes, y cómo validar que el documento esté completo antes de firmar nada.

Lo Que Vas a Aprender

• Los 7 componentes que todo estimado debe tener

• Cómo se distribuyen porcentualmente los costos en un proyecto típico

• Ejemplo desglosado: residencial nuevo de $500,000

• Los 6 errores más comunes que vacían el presupuesto

• Checklists de validación

Los 7 Componentes Esenciales

1. Costos Directos: Materiales, Mano de Obra y Equipo

Son los costos aplicados directamente a la construcción física. Se organizan por divisiones de trabajo:

• Demolición y movimiento de tierra

• Hormigón y acero estructural

• Madera y carpintería

• Sistemas mecánicos, eléctricos y plomería (MEP)

• Acabados (pisos, pintura, ventanas, puertas)

• Trabajo de sitio (paisajismo, aceras, drenaje)

Cada línea debe tener: unidad, cantidad, precio unitario y total. Si solo te dan un número global, está incompleto.

Porcentaje típico del costo total: 62%

2. General Conditions: Operar la Obra

Los costos indirectos necesarios para mantener la obra funcionando. Se calculan según la duración del proyecto:

• Superintendente y project manager

• Oficina de campo (trailer, mobiliario, comunicaciones)

• Seguridad del sitio

• Servicios temporales (agua, luz, baños portátiles)

• Limpieza continua y final

• Movilización y desmovilización

Una obra de 10 meses tiene general conditions mucho más altos que una de 3 meses, aunque el alcance físico sea similar. Este es uno de los errores más costosos de subestimar.

Porcentaje típico del costo total: 10%

3. Seguros y Fianzas

Componente obligatorio que muchos estimados omiten o subestiman:

• Fondo del Seguro del Estado: requerido para todos los empleados en obra

• General Liability: típicamente $1M aggregate

• Builders Risk: 100% del valor del contrato

• Payment & Performance Bond (proyectos públicos): 100% del contrato (1.5%–3% del total en costo). Requerido para obras gubernamentales.

• Bid Bond (proyectos públicos): 5% del precio de oferta

Porcentaje típico del costo total: 2%–5%

4. Honorarios de Arquitecto e Ingenieros

Servicios profesionales de diseño, coordinación técnica y supervisión:

• Diseño arquitectónico (planos, especificaciones, renders)

• Diseño estructural (cálculos y planos del ingeniero estructural)

• Diseño MEP (mecánico, eléctrico, plomería)

• Estudios especializados (suelos, topografía si aplica)

• Inspección de obra

• Coordinación interdisciplinaria

Estos honorarios garantizan que el proyecto esté técnicamente coordinado, cumple regulaciones, y tiene supervisión profesional durante construcción. Omitirlos o subestimarlos genera planos incompletos, problemas en obra, y rechazos en permisos.

Porcentaje típico del costo total: 7%

5. Permisos, Arbitrios y Patentes Municipales

Costos de cumplimiento regulatorio y pagos obligatorios al municipio y CRIM:

• PCOC (Permiso de Construcción Consolidado) en SBP

• Evaluación ambiental: DEC o REA según aplique

• Patente municipal de construcción

• Arbitrios municipales sobre el costo de obra

• Pago al CRIM

• Sellos y aranceles

Estos costos varían por municipio y se calculan como porcentaje del valor del proyecto. Es uno de los componentes más subestimados en estimados informales.

Porcentaje típico del costo total: 8%

6. Contingencia: El Colchón Para lo Inesperado

Toda obra tiene incertidumbre. Las condiciones reales del sitio, el clima, fluctuaciones de mercado y revisiones de diseño pueden alterar costos. La contingencia es el colchón presupuestario que protege contra esto.

Rangos típicos por tipo de proyecto:

• Construcción residencial nueva en sitio conocido: 5%–10%

• Renovación o ampliación: 10%–15%

• Obra costera, infraestructura, o sitio remoto: 10%–15%

• Trabajo en estructuras existentes con condiciones ocultas: 15%–20%

Si un estimado no incluye contingencia explícita, ese 5%–20% va a salir del bolsillo del dueño cuando algo se complique.

7. Escalación de Materiales y Factores de Sitio

Si el contrato se extiende por más de 6 meses, los precios pueden cambiar significativamente. Un estimado profesional incluye escalación proyectada para:

• Hormigón, acero estructural y refuerzo

• Madera (especialmente tratada para uso marino)

• Cobre y materiales eléctricos

• Combustibles y transporte

Además, factores de sitio específicos que afectan el costo:

• Acceso al sitio: ¿hay caminos adecuados para equipo pesado?

• Topografía: pendientes pronunciadas aumentan costos de fundación

• Sitios remotos o islas (Vieques, Culebra): transporte por barcaza, almacenamiento, mano de obra trasladada

• Ambiente costero: materiales marinos, protección anticorrosiva

• Cumplimiento ambiental: monitoreo, control de erosión, requisitos DRNA

Porcentaje típico del costo total: 2%–5%

Cómo se Distribuye el Presupuesto

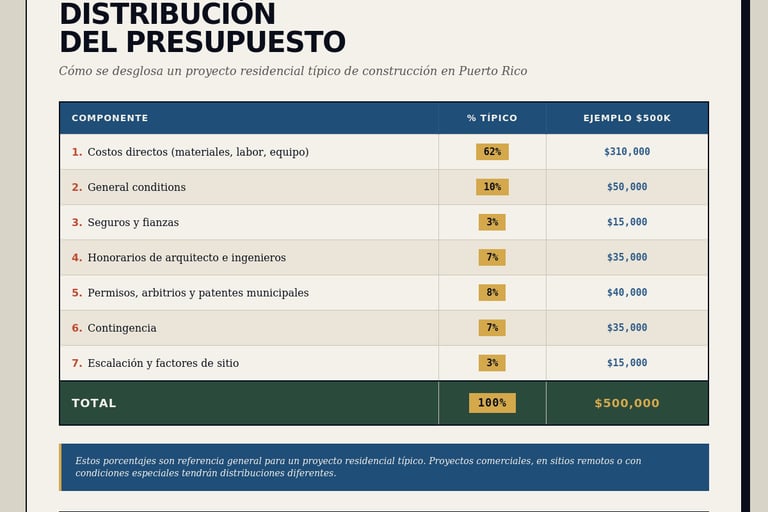

Esta es la distribución porcentual aproximada de un proyecto residencial típico en Puerto Rico:

% Típico

Ejemplo $500K

Importante: estos porcentajes son referencia general para un proyecto residencial típico. Proyectos comerciales, en sitios remotos o con condiciones especiales tendrán distribuciones diferentes.

Los 6 Errores Más Comunes en Estimados de Costos

Estos son los errores que más frecuentemente vacían un presupuesto durante la obra:

Error #1: Olvidar Movilización y Desmovilización

Mover equipo, instalar trailer de campo, conectar servicios temporales y luego desmontar todo al final tiene un costo real que muchos estimados omiten. En sitios remotos puede representar 3%–5% del proyecto solo en logística.

Error #2: General Conditions Calculados Mal

Aplicar un porcentaje fijo en lugar de calcular según la duración real es un error grave. Una obra de 6 meses no tiene los mismos overhead que una de 12 meses, aunque el alcance sea parecido. Un superintendente trabajando un mes extra son miles de dólares no presupuestados.

Error #3: Contingencia Escondida o Inexistente

Dos formas comunes: no incluir contingencia (parece más competitivo el precio, pero el dueño paga después), o esconderla inflando otras líneas (engañoso y problemático cuando hay órdenes de cambio). La contingencia debe ser una línea explícita y separada.

Error #4: Subestimar Arbitrios y Patentes Municipales

Los arbitrios y patentes municipales pueden representar 6%–8% del proyecto y muchos estimados los omiten o estiman de menos. Es uno de los errores que más sorprende a dueños primerizos.

Error #5: No Considerar Escalación de Materiales

En proyectos de más de un año, asumir precios actuales para materiales que se compran al final es un error financiero serio. El acero, hormigón, cobre y combustibles tienen volatilidad que debe considerarse en estimados a largo plazo.

Error #6: Ignorar Factores de Sitio

Asumir que un sitio remoto, costero o con topografía complicada se construye igual que uno urbano accesible es un error costoso. Logística, materiales especiales, mano de obra trasladada y cumplimiento ambiental se acumulan rápido.

Cómo Validar un Estimado de Costos

Cuando recibas un estimado, verifica que cumpla con estos puntos:

1. Desglose por divisiones de trabajo (no solo un total)

2. Unidad, cantidad, precio unitario y total en cada línea

3. General conditions calculados según duración del proyecto

4. Seguros y fianzas (con notas si son para proyectos públicos)

5. Honorarios de arquitecto e ingenieros desglosados

6. Permisos, arbitrios y patentes municipales como línea propia

7. Contingencia explícita (no escondida en otros costos)

8. Escalación de materiales si el proyecto dura más de 6 meses

9. Factores de sitio específicos para tu proyecto

10. Movilización y desmovilización contempladas

11. Supuestos y exclusiones claramente listados

Si Estás Armando un Estimado: Checklist de Preparación

Para contratistas y profesionales que están preparando estimados de construcción, este es el orden recomendado:

1. Estudia los planos y especificaciones a fondo. Identifica supuestos y áreas ambiguas

2. Visita el sitio. Documenta acceso, topografía, condiciones existentes, servicios disponibles

3. Calcula cantidades por división de trabajo (takeoff)

4. Solicita cotizaciones de subcontratistas y suplidores actualizadas

5. Define cronograma realista. Esto determina los general conditions

6. Calcula seguros y fianzas según el tipo de proyecto (público vs privado)

7. Incluye honorarios profesionales completos

8. Suma permisos, arbitrios, patentes municipales y CRIM

9. Aplica contingencia según el nivel de incertidumbre del proyecto

10. Suma escalación de materiales para proyectos largos

11. Documenta supuestos, exclusiones y condiciones del estimado

Notas Finales

Un estimado completo es la diferencia entre un proyecto bien planificado y uno con sorpresas costosas en cada fase. Saber qué buscar te permite evaluar propuestas con criterio, comparar contratistas equitativamente, y proteger tu inversión.

Las herramientas y referencias mencionadas en este artículo — el Reglamento Conjunto 2023, el Geolocalizador de OGPe y el SBP — son públicas y gratuitas. La información sobre seguros, fianzas, contingencia y factores de sitio es estándar en la industria de construcción.

La mejor protección para un dueño o contratista es entender qué debe contener un estimado profesional antes de firmar.
